某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d才能进入下道工序。为了尽早完工,经过技术攻关,实现了施工过程乙在施工过程甲完成之前1d提前进入施工。

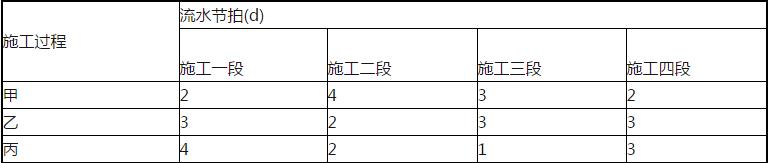

各施工段的流水节拍:
计算各施工过程间的流水步距和总工期。
-
求各施工过程之间的流水步距:
(1)各施工过程流水节拍的累加数列
甲:26911
乙:35811
丙:46710

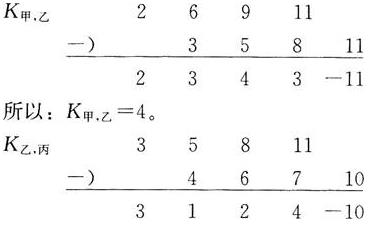

(2)错位相减,取最大值的流水步距
所以:K乙,丙=4。
(3)总工期
T=∑Kj,j+1+∑Z+∑G+tn-∑C=(4+4)+(4+2+1+3)+2-1=19d。 关注下方微信公众号,在线模考后查看
