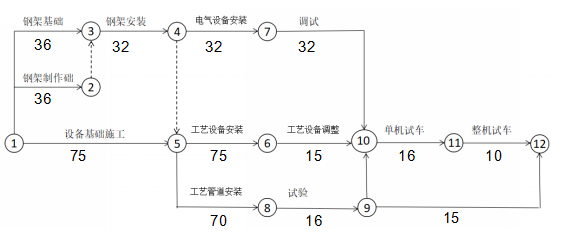

- 简答题 建设单位通过招标与施工单位签署了某工业项目的施工合同,主要工作内容包含设备基础、刚架基础、设备钢架制作安装、工艺设备、工艺管道,电气和仪表设备安装等。开工前施工单位按照合同约定向建设单位提交了施工进度计划(如下图)。 施工单位在组织土方开挖、余土外运时,开挖现场,厂外临时堆土及运输道路上经常是尘土飞扬,运送土方的汽车也存在漏土现象。 在使用250t履带吊进行大型工艺设备吊装作业时,250t履带吊的车身突然发生倾斜,起重指挥人员立即停止了吊装作业,经检查发现履带吊的右侧履带前部的地面出现了下陷,施工单位立即组织人员进行了妥善处理。 在蒸汽主管道上安装流量取源部件时,施工单位发现图纸所示的安装位置的XXX段长度不符合设计要求,立即通知了建设单位。建设单位通过设计变更修改了流量取源部件的安装位置,使该部件的安装工作顺利进行。 问题: 用节点代号表示施工进度计划的关键线路,该施工进度计划的总工期为多少。
- (1)关键线路,1-5-6-10-11-12(中间那条横线)。(2)总工期191天。
