- 简答题 某工程项目部承建一段地处北方的新建铁路工程(平面示意图如下图)。该工程标段总长28km,工程范围包括隧道一座、特大桥两座以及路基和少量小桥涵工程,合同工期16个月,年初开工。隧道设计施工方案是:进口单口掘进,出碴全部利用。特大桥设计施工方案是:2号桥利用1号桥钢模板。路基土石方调配方案是:以隧道为界两端各自填挖平衡。施工用电采用网电。施工进行到秋天,因征地原因导致控制性工程工期严重滞后,距铺轨到达标段起点只有6个月,而隧道和1号桥工程量仅完成35%,2号桥仅完成部分桥梁基础。
问题: 1.对平面示意图进行必要的工区划分和线下施工队伍配备。(在答题卡中画出示意图,然后作答) 2.举例说明(各举两例):哪些工程(或工序)可以平行施工?哪些可以顺序施工?哪些必须先后施工? 3.为确保铺轨按期通过本标段,对重点工程施工组织应该如何调整?
-

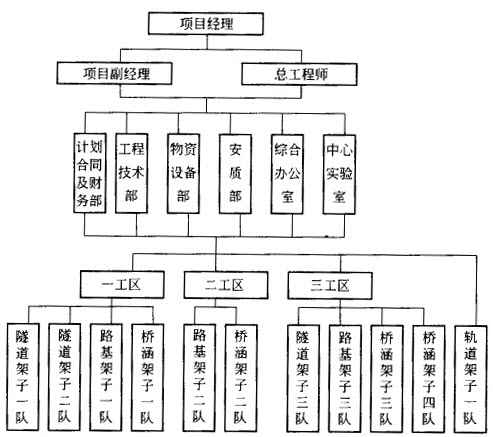

1.本工程的长度为28km,工期16个月,工程类型包括路基、桥涵和隧道的特点,考虑路基的调配方案和隧道出碴的利用,可将工程划分为如下三个施工工区(平面示意图见下图)。从起点DK26+000到大山隧道入口为一工区,配备路基施工架子一队,负责本工区路基工程,桥涵施工架子一队,负责1号特大桥工程和本区的小桥涵;大山隧道为二工区,配备隧道施工架子队一个;
从大山隧道出口到终点DK54+000为三工区,配备路基施工架子二队,负责本工区路基工程,桥涵施工架子二队,负责2号特大桥工程和本区的小桥涵;
2.工程(或工序)可以平行施工或顺序施工:土石方工程;小桥涵工程。必须先后施工:2号桥利用1号桥钢模板,先施工完1号桥,再施工2号桥;先施工完线下工程,才能进行轨道工程施工。
3.为确保铺轨按期通过本标段,应加快施工进度,对重点工程施工组织应该调整如下:隧道可由原来的单口掘进施工方案修改为进出口双口掘进,以增加施工工作面。考虑1号桥工程量仅完成45%,2号桥尚未开工,应增加模板按流水作业组织两个桥的施工,以加快施工进度。【分析与提示】掌握工区划分,施工队伍配备,施工顺序组织。 关注下方微信公众号,在线模考后查看
热门试题
- 混凝土的耐久性指标应根据结构设计的使用年
- 为保证新线隧道装碴与运输安全,长隧道的出
- 在施工作业组织中,能够实现专业化施工,并
- 黏性土是指
- 对有轨运碴的轨道布置要求有( )。
- 路堤应纵向分层填筑压实,每层压实表面应做
- 翻模一般包括
- 工程为土质边坡对于这种边坡的防护采用下面
- 背景: 某桥梁工程的施工中,施
- 营业线改建桥涵工程不包括内容( )?
- 路拌时特别应注意( )的拌和衔接。
- 在营业线站线股道加宽拨移施工中,中线施工
- 在既有线上增设道岔或换铺道岔,适合采用的
- 背景资料 某施工单位承建一项山
- 三阶段是指( )。
- 铁路营业线路堑爆破施工应采用控制爆破施工
- 施工企业承担跨铁路局营业线工程的施工,按
- 关于路堤填筑,不正确的说法有( )
- 混凝土抗压强度以边长为150mm的立方体
- 背景: A单位有一项大型铁路工
