建设工程监理招标与投标
某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了合同,经总监理工程师批准的施工总进度计划如图6-1所示(时间单位:天),各项工作均按最早开始时间安排且匀速施工。
施工过程中发生如下事件:
事件1:合同约定开工日期前10天,施工单位向项目监理机构递交了书面申请,请求将开工推迟5天。理由是,已安装的施工起重机械通过有资质检验机构的安全验收,需要更换主要支撑部件。
事件2:由于施工单位人员及材料组织不到位,工程开工后第33天上班时工作F才开始。为确保按合同工期竣工,施工单位决定调整施工总进度计划。经分析,各项未完成工作的赶工费率及可缩短时间见表6-1。

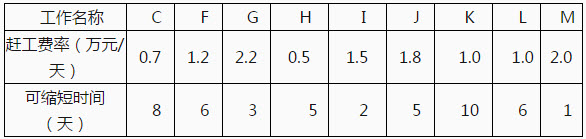

表6-1工作的赶工费率及可缩短时间
事件3:施工总进度计划调整后,工作L按期开工。施工合同约定,工作L需安装设备由建设单位采购,由于设备到货检验不合格,建设单位进行了退换。由此导致施工单位吊装机械台班费损失8万元。L工作拖延9天。施工单位向项目监理机构提出了费用补偿和工程延期申请。 事件3中,项目监理机构是否应批准费用补偿和工程延期?分别说明理由。
- 事件3中,项目监理机构:
(1)批准费用补偿。理由:吊装机械台班费损失是由建设单位造成的;
(2)不批准工程延期。理由:工作L拖延9天未超过其总时差,不影响工期。 关注下方微信公众号,在线模考后查看
热门试题
- 某实施监理的建设项目,分为二期建设工程。
- 某实施监理的建设项目,分为二期建设工程。
- 某实行监理的工程,实施过程中发生下列事件
- 建设工程安全生产管理的监理工作
- 某新建办公大楼的招标文件写明:承包范围是
- 某实行监理的工程,施工合同价为15000
- 某实施监理的工程项目,建设单位通过公开招
- 背景:某实施监理的工程项目,监理工程师对
- 建设工程监理招标与投标 某工程
- 某建设项目,业主委托了监理单位,并与承包
- 工程质量缺陷和事故 某实施监理
- 建设工程监理组织 某实施监理的
- 某工程按最早开始时间安排的横道图计划见表
- 某工程监理公司承担施工阶段监理任务,建设
- 某实施监理的建设项目,分为二期建设工程。
- 某工程,建设单位与施工单位按照《建设工程
- 背景: 某工业项目工程概算中的建筑安装
- 监理规划与监理实施细则 某实施
- 建设工程监理招标与投标 南方电子电气
- 建设工程监理招标与投标 政府投
