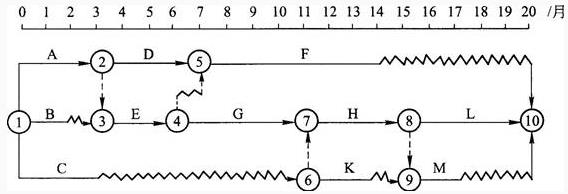

某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。
在不改变原施工进度计划总工期和各工作之间工艺关系的前提下,如何安排工作B、工作C、工作H这三项工作比较合理?试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间为多少个月?
-
由网络图可知,B工作自由时差为1个月,C工作自由时差为8个月,H工作在关键线路上,总时差为0。
由于工作B、工作C、工作H这三项工作只能由某一特定的施工队来完成,故应尽量减少这三项工作之间的间断时间,减少三项工作间的间歇等待时间。
在不影响总工期和各工作之间工艺关系的前提下,工作B和工作C的开始时间均应后延,工作B以不影响工作E正常开始为准,即1月末开始施工;工作B完成后(3月末)开始工作C施工;工作C完成后(6月末)间断施工,间断时间为7~11个月,直至原进度计划中工作H的开始时间,再开始工作H的施工。
合理的施工安排:工作8施工时间为2~3个月,工作C施工时问为4~6个月,工作H施工时间为12~15个月。
该专业施工队从2月初进场到15月底出场,最短需要时间为:14个月。其中,间断时间为5个月。 关注下方微信公众号,在线模考后查看
热门试题
- 北方某房屋建筑工程,地上20层,地
- 组织施工现场安全检查的是()。
- 节能工程的分部工程验收应由()主持。
- 某汽车模具厂厂房工程,建筑面积60
- 关于建筑施工现场安全文明施工的说法,正确
- 关于保温工程质量的说法,正确的是()。
- 在工程网络计划中,判别关键工作的条件是(
- 下列基坑监测内容中,属于对周围环境进行监
- 如果从住宅小区的配电室中引出一电缆供临时
- 某房建工程由五栋单体组成,均为地上
- 同一区域内两个功能相对独立的单位工程,竣
- 起重机吊运大块或整体模板时,对吊点的要求
- 北方某大学新校区工程建筑面积890
- 工程观感质量应由()确认。
- 厕浴间、厨房的墙体,设置的现浇混凝土泛水
- 预制构件吊运过程中,下列吊索与构件水平夹
- 某办公楼外装饰幕墙工程,地上20层
- 检验批可按照()进行划分。
- 某住宅工程,总建筑面积15023m
- 某住宅工程,建筑面积22000m<
