背景

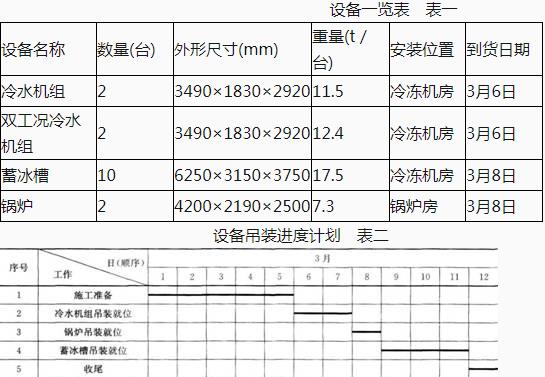

某建筑空调工程中的冷热源主要设备由某施工单位吊装就位,设备需吊装到地下一层(-7.5m),再牵引至冷冻机房和锅炉房安装就位。施工单位依据设备一览表(见表一)及施工现场条件(混凝土地坪)等技术参数进行分析、比较,制定了设备吊装施工方案,方案中选用KMK6200汽车吊,吊机在工作半径19m、吊杆伸长44.2m时,允许载荷为21.5t,满足设备的吊装要求。锅炉房的泄爆口尺寸为(9000×4000)mm,大于所有设备外形尺寸,选择锅炉房泄爆口为设备的吊装口,所有设备经该吊装口吊入,冷水机组和蓄冰槽需用卷扬机及滚杠滑移系统牵引到冷冻机房安装就位。
在吊装方案中,绘制了吊装施工平面图,设置吊装区,制定安全技术措施,编制了设备吊装进度计划(见表二)。施工单位按吊装的工程量及进度计划配置足够的施工作业人员。
设备吊装工程中应配置哪些主要的施工作业人员?
- 应配置信号指挥员、司索人员、起重工、钳工、焊工。
