试题详情
- 简答题
背景资料
某安装公司承接一公共建筑(地上30层和地下2层)的电梯安装工程,工程有32层32站曳引式电梯8台,工期为90天,开工时间为3月18日,其中6台客梯需智能群控,2台消防电梯需在4月30日交付使用,并通过消防验收,在工程后期作为施工电梯使用。电梯井道的脚手架工程、机房及层门预留孔的安全技术措施由建筑工程公司实施。

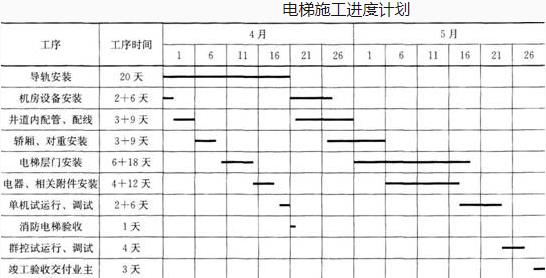

安装公司项目部进场后,将拟安装的电梯情况,书面告知了电梯安装工程所在地的特种设备安全监督管理部门。按合同要求编制了电梯施工方案和电梯施工进度计划(见下表)等,电梯安装采用流水搭接平行施工,作业人员配置有钳工、焊工、电工、起重工等。电梯安装前,项目部对机房和井道进行检测,设备基础位置、结构尺寸及外观质量均符合电梯安装要求;曳引电机、控制柜、轿厢、层门、导轨等电梯设备外观检查合格,并采用建筑塔吊及外墙施工电梯将设备搬运到位,使电梯安装工程按施工进度计划实施,交付业主。
项目部对机房和井道的安全检查,应关注哪几项安全技术措施?
- 项目部对机房和井道的安全检查,应关注的安全技术措施是:层门洞设置了高度不小于1.2mm的栏杆,有临时盖板封堵机房预留孔,井道内脚手架有防火措施。
